En esta entrada vamos a explicar en detalle cómo hacer un Plan de Obra, con la idea de que sirva de guía práctica para pequeñas y medianas constructoras. Elaborar un plan de obra sólido es una tarea compleja que requiere un equilibrio entre planificación detallada, optimización de recursos y la capacidad de prever posibles contratiempos.
El plan de obra es una de las dos fases fundamentales en las que se divide un Estudio de Obra: a) Estudio de Costes de la obra (presupuesto) y b) Plan de obra (programación)
El Plan de obra es esencial para garantizar que un proyecto de construcción se ejecute dentro del plazo y presupuesto establecidos, y que cumpla con los estándares de calidad esperados. En este artículo, explicaremos paso a paso cómo elaborar un plan de obra eficiente, detallando sus componentes, herramientas clave como el camino crítico y la cadena crítica, y cómo gestionar aspectos fundamentales como los flujos de caja.
En EXTECON, entendemos la importancia de un buen plan de obra y ofrecemos este servicio a pequeñas y medianas constructoras. Externalizar servicios con EXTECON es equivalente contar con un Departamento Técnico y un Departamento Administrativo, con la diferencia de que la constructora solo paga por los servicios puntuales que va necesitando para el desarrollo de su actividad. Entre otros:

- Presupuestos de obra
- Desglose de presupuestos de reforma por partidas
- Registro y control de costes
- Administrativo de obra
- Preparación de ofertas a clientes

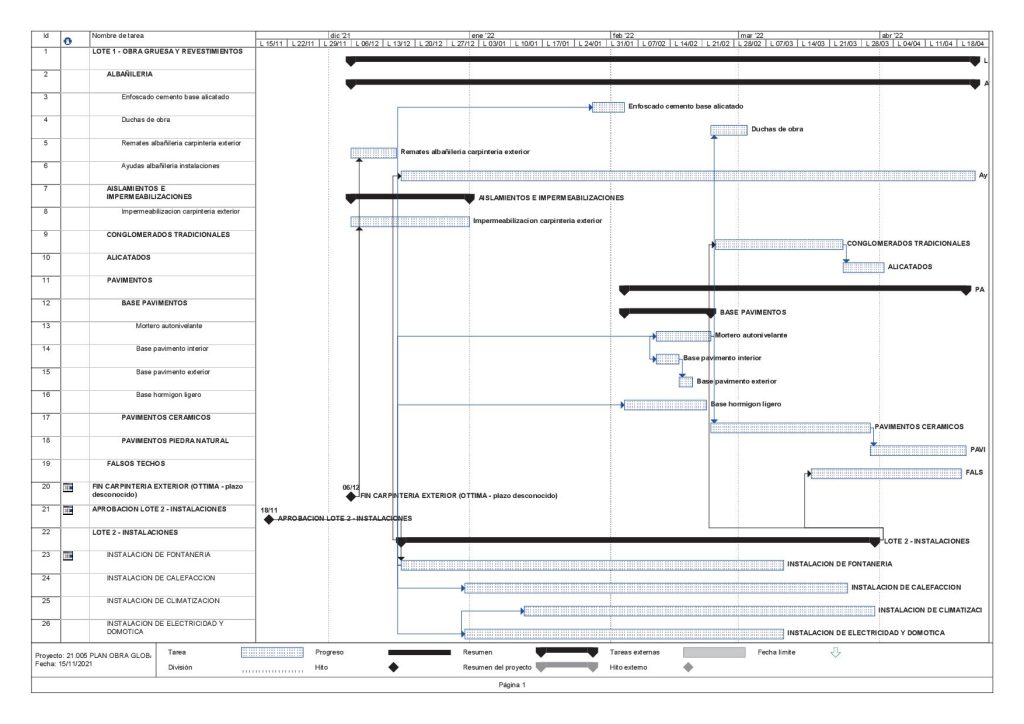

- Diagrama de Gantt, en pdf y archivo de Microsoft Project.
- Cálculo del plazo total de la obra.
- Cálculo del camino crítico.
Trabajamos online para toda España. Plazo de entrega: 2 días laborales
índice de contenidos
- 1 ¿Qué es un plan de obra?
- 2 ¿Para qué sirve un plan de obra?
- 3 ¿Quién puede solicitar al constructor la entrega de un plan de obra?
- 4 Partes fundamentales de un plan de obra
- 5 Pasos para elaborar un plan de obra
- 6 Software comercial para la planificación de obras
- 7 El concepto de camino crítico
- 8 El concepto de cadena crítica
- 9 Conclusiones y recomendaciones
¿Qué es un plan de obra?
Un plan de obra es un documento técnico y estratégico que detalla cómo se desarrollará un proyecto de construcción. De manera básica incluye el cronograma de actividades, pero puede llevar aparejado también otras variables como los recursos necesarios y sus costes.. Este plan actúa como una hoja de ruta que guía al equipo técnico que realiza la obra hacia la ejecución eficiente del proyecto.
Un plan de obra se convierte en una herramienta esencial, ya que no solo organiza las actividades, sino que también asegura que los recursos (mano de obra, materiales, maquinaria, tiempo y dinero) se utilicen de manera eficiente. Además, permite identificar posibles riesgos y establecer medidas para mitigarlos antes de que afecten el desarrollo del proyecto.
¿Para qué sirve un plan de obra?
El plan de obra es una herramienta esencial para garantizar el éxito de cualquier proyecto de construcción. Su utilidad va más allá de simplemente organizar actividades; es un pilar fundamental para la gestión eficiente del tiempo, los recursos y el presupuesto. En primer lugar, permite establecer un marco claro de lo que se necesita hacer, en qué momento y con qué recursos. Este nivel de detalle asegura que todos los involucrados, desde los equipos técnicos hasta los promotores, tengan una visión clara de los objetivos y las expectativas del proyecto.
Además, el plan de obra facilita la identificación de riesgos y posibles retrasos antes de que ocurran. Al contar con un cronograma bien estructurado y un análisis detallado de las tareas críticas, se pueden anticipar problemas y establecer estrategias para mitigarlos. Esto es especialmente importante en la construcción, donde los retrasos no solo afectan los plazos, sino también los costes asociados.
Por otro lado, el plan actúa como una herramienta de comunicación clave. Asegura que todos los actores implicados, desde los ingenieros y arquitectos hasta los proveedores y supervisores, trabajen en la misma dirección. Sirve como un contrato tácito entre las partes, en el que se especifican las responsabilidades, los plazos y los recursos asignados, evitando malentendidos y posibles conflictos.
El plan de obra también es una base sólida para la toma de decisiones durante la ejecución. Al monitorear los avances frente al cronograma y presupuesto establecidos, los responsables pueden ajustar recursos, redefinir prioridades o implementar medidas correctivas si el proyecto se desvía de lo planeado. Esto lo convierte en un documento vivo, que evoluciona según las necesidades del proyecto y las circunstancias cambiantes.
Por último, no se puede ignorar su papel en la relación con el promotor o clientes. Un plan de obra bien elaborado demuestra profesionalidad y genera confianza, ya que muestra un enfoque organizado y una planificación estratégica que respalda la viabilidad del proyecto.
¿Quién puede solicitar al constructor la entrega de un plan de obra?
En primer lugar hay que decir que ell primer interesado en elaborar un plan de obra siempre va a ser el propio constructor, y nunca debería comenzar la obra sin que el jefe de obra lo haya realizado y consensuado con la estructura de la empresa. Pero es que además los diferentes actores involucrados en un proyecto de construcción pueden demandar al constructor la entrega de un Plan de Obra, dependiendo de sus intereses, responsabilidades y necesidades específicas. A continuación, explicamos quiénes son los principales interesados y por qué podrían requerir al constructor la elaboración de un plan de obra detallado:
Promotores
- Necesitan evaluar la viabilidad técnica y económica del proyecto.
- Un plan de obra detallado les permite conocer plazos, hitos importantes y previsión de costes.
- Sirve como herramienta de control para asegurarse de que la ejecución del proyecto se ajustará a los términos acordados.
- Proporciona mayor transparencia en el proceso constructivo.
- Ayuda a coordinar la entrega de recursos financieros en función de los avances de obra.
- Permite tomar decisiones informadas frente a cambios o contingencias.
Clientes particulares
- En proyectos pequeños, como la construcción de una vivienda unifamiliar, el cliente puede no estar familiarizado con los procesos constructivos y depender de un plan de obra para comprender cómo se desarrollará el proyecto.
- Permite al cliente saber qué esperar en cada etapa del proyecto, reduciendo incertidumbres.
- Aporta tranquilidad al contar con una visión clara de los plazos y las tareas involucradas.
- Posibilita la planificación personal, especialmente si el cliente necesita coordinar su mudanza o preparación del espacio.
- Facilita la comunicación entre el cliente y el constructor, asegurando que las expectativas sean realistas.
Inversores
- Buscan asegurarse de que el proyecto se ejecutará eficientemente, maximizando la rentabilidad de su inversión.
- Necesitan visualizar cómo se utilizarán los recursos a lo largo del tiempo.
- Reduce el riesgo de retrasos o sobrecostes inesperados.
- Genera confianza al poder monitorear la evolución del proyecto y sus desviaciones en tiempo real.
- Facilita la comunicación y la rendición de cuentas entre constructor y financistas.
Supervisores y auditores
- Los supervisores necesitan verificar que la obra cumple con los estándares de calidad, plazos y costes pactados.
- Los auditores emplean el plan de obra como referencia para identificar irregularidades o desviaciones.
- Les proporciona un marco claro para comparar el avance real con el planificado.
- Ayuda a detectar posibles ineficiencias o áreas de mejora en la gestión del proyecto.
- Asegura la alineación con normativas legales y estándares técnicos.
Administraciones públicas o entidades reguladoras
- Para garantizar el cumplimiento de licencias, permisos y normativas locales.
- En obras financiadas con fondos públicos, el plan de obra es esencial para justificar el uso de recursos.
- Asegura la correcta ejecución del proyecto dentro de los parámetros legales.
- Ofrece un documento de referencia en caso de auditorías o inspecciones.
Partes fundamentales de un plan de obra
Cronograma
Un cronograma de obra es una representación estructurada y temporal de todas las actividades necesarias para completar un proyecto. Define las tareas, su duración, las relaciones entre ellas y los recursos asignados. Comúnmente se presenta en forma de un diagrama de Gantt, aunque también pueden emplearse otros enfoques como diagramas de redes (PERT/CPM).
El cronograma no solo es un documento estático, sino una herramienta dinámica que debe revisarse y ajustarse durante la ejecución del proyecto para adaptarse a cambios y posibles imprevistos.
Componentes clave del cronograma
Un cronograma detallado debe abarcar los siguientes elementos:
- Listado de actividades:
- Es la descomposición del proyecto en tareas individuales que son manejables y fácilmente identificables.
- Cada actividad debe tener un nombre claro y conciso. Por ejemplo, en una obra de vivienda, se pueden listar actividades como “excavación de cimientos” o “instalación de ventanas”.
- Duración estimada de las actividades:
- Cada tarea debe tener una duración asignada, calculada con base en experiencias previas, estimaciones de equipos, o datos históricos.
- Es importante tener en cuenta factores externos como clima, disponibilidad de recursos o posibles retrasos en suministros.
- Relaciones entre actividades:
- Las tareas están interconectadas por relaciones de precedencia, es decir, qué actividad debe completarse antes de que otra pueda comenzar.
- Estas relaciones pueden ser:
- Inicio a inicio (SS): Dos actividades comienzan al mismo tiempo.
- Fin a inicio (FS): Una actividad comienza cuando termina otra.
- Fin a fin (FF): Ambas actividades finalizan simultáneamente.
- Hitos importantes:
- Los hitos son eventos clave del proyecto, como la finalización de una fase importante.
- Ejemplos: “Colocación de la primera piedra”, “Terminación de estructura”, “Recepción final de obra”.
- Fechas de inicio y fin:
- Cada actividad debe contar con una fecha de inicio y finalización planificada. Estas fechas dependen de las relaciones y la disponibilidad de recursos.
- Recursos asignados
¿Cómo se elabora un cronograma?
Lo mejor es realizar un proceso consistente en los siguientes pasos:
- Desglose de la obra en tareas: Desglosa el proyecto en tareas específicas, siguiendo un enfoque lógico y detallado. Pueden ser las unidades de obra, los capítulos del presupuesto o actividades definidas por el redactor del plan. la clave es que la construcción real de la obra esté completamente reflejada en esta sucesión de actividades.
- Secuenciación: Determina el orden en que deben realizarse las actividades, considerando dependencias y posibles paralelismos, tal y como hemos visto en el apartado anterior.
- Estimación de duraciones: Calcula el tiempo necesario para cada tarea, basándote en datos históricos o consultas con expertos.
- Asignación de recursos: Si los recursos disponibles son un factor limitante, deben ser tenidos en cuenta ya en la elaboración del cronograma. Por ejemplo, si solo hay una grúa, no podremos considerar la simultaneidad de dos actividades que la precisen.
- Representación gráfica: Usa herramientas como diagramas de Gantt o software de gestión de proyectos para visualizar el cronograma.
- Validación y ajustes: Revisa el cronograma con todas las partes interesadas y haz las modificaciones necesarias antes de su implementación
Tipos de cronograma
Existen diferentes métodos para crear cronogramas, dependiendo del nivel de detalle y las herramientas utilizadas:
- Cronograma básico:
Un listado simple con actividades y fechas. Es útil para proyectos pequeños. - Cronograma con diagramas de Gantt:
Representa las tareas en una línea de tiempo. Es fácil de leer y permite identificar dependencias. - Cronograma basado en red:
Utiliza diagramas de red como PERT o CPM para calcular el camino crítico y determinar la duración mínima del proyecto.
Errores comunes al elaborar un cronograma
- Estimaciones inexactas: Subestimar o sobreestimar la duración de las tareas.
- Ignorar recursos: Planificar sin considerar la disponibilidad real de mano de obra, maquinaria o materiales.
- Falta de hitos: No incluir puntos clave que ayuden a medir el progreso.
- Exceso de complejidad: Crear cronogramas tan detallados que se vuelvan difíciles de gestionar.
Recursos necesarios
Tipos de recursos en un proyecto de construcción
- Mano de obra:
- Incluye todos los trabajadores necesarios para completar las tareas, desde operarios hasta personal técnico especializado como ingenieros y arquitectos.
- Es importante detallar las habilidades requeridas y el número de trabajadores para cada actividad.
- Ejemplo: En una etapa de cimentación, se necesitan albañiles, operadores de maquinaria y un técnico supervisor.
- Materiales:
- Comprende los insumos indispensables para la obra, como hormigón, ladrillos, acero, pintura, etc.
- El plan debe especificar las cantidades necesarias y los tiempos de suministro para evitar interrupciones.
- Ejemplo: Programar la entrega de acero estructural antes de iniciar la fase de encofrado.
- Equipos y maquinaria:
- Incluye grúas, excavadoras, mezcladoras, herramientas eléctricas y cualquier otro equipo utilizado durante la construcción.
- Es clave programar su uso para minimizar tiempos muertos y costes por alquiler.
- Ejemplo: Una retroexcavadora podría ser compartida entre varias actividades si la planificación es eficiente.
- Recursos financieros:
- Refleja el presupuesto disponible para adquirir materiales, contratar personal y cubrir otros costes operativos.
- Debe coordinarse con el cronograma de pagos para garantizar liquidez durante todo el proyecto.
- Infraestructura de apoyo:
- Incluye elementos como almacenes temporales, áreas de descanso, oficinas de obra y sistemas de suministro eléctrico y agua en el sitio.
- Su planificación evita interrupciones logísticas.
¿Cómo identificar los recursos necesarios?
El proceso para identificar los recursos comienza desglosando cada actividad del cronograma y preguntando:
- ¿Qué materiales se necesitan?
- ¿Cuánta mano de obra es necesaria y qué habilidades deben tener?
- ¿Qué maquinaria será utilizada y durante cuánto tiempo?
- ¿Qué presupuesto está asociado a esta actividad?
La metodología WBS (Work Breakdown Structure o Estructura de Desglose de Trabajo) es una herramienta útil para asociar recursos específicos a cada tarea del proyecto.
Estrategias para la gestión eficiente de recursos
- Optimización de recursos compartidos:
En proyectos donde los equipos o personal especializado deben trabajar en múltiples tareas, se puede planificar su uso para reducir tiempos muertos.- Ejemplo: Una grúa torre puede ser utilizada para el transporte de materiales en distintas áreas del proyecto siguiendo un horario establecido.
- Evitar el sobreasignamiento:
El exceso de tareas asignadas a un recurso puede generar retrasos y baja productividad. El uso de software de planificación, como Microsoft Project o Primavera P6, ayuda a visualizar y evitar estos conflictos. - Gestión de inventarios:
Es fundamental mantener un control riguroso sobre los materiales en almacén para evitar compras innecesarias o interrupciones por falta de insumos. - Contratación por fases:
En lugar de contratar todo el personal desde el inicio, se pueden ajustar las incorporaciones según las necesidades del cronograma.
Retos comunes y cómo superarlos
- Retrasos en la entrega de materiales:
- Solución: Establecer acuerdos con proveedores confiables y crear buffers en el cronograma para mitigar imprevistos.
- Falta de personal capacitado:
- Solución: Invertir en la capacitación del personal o subcontratar especialistas cuando sea necesario.
- Costes inesperados:
- Solución: Incluir un margen de contingencia en el presupuesto y realizar un seguimiento constante de los costes reales frente a los estimados.
- Disponibilidad limitada de maquinaria:
- Solución: Coordinar el uso de equipos en función del cronograma y considerar alquileres estratégicos a corto plazo.
Flujos de caja
Una de las herramientas más poderosas que ofrece un plan de obra es la capacidad de prever y gestionar los flujos de caja del proyecto. Esto se logra asignando costes y cronogramas de cobro a cada actividad del diagrama de Gantt. Este enfoque permite al constructor no solo tener control sobre los gastos, sino también anticipar los ingresos, planificar la financiación necesaria y proyectar el resultado final del proyecto. A continuación, explicamos este proceso en detalle:
Asignación de costes a las actividades del Gantt
Cada actividad en el Gantt debe tener asignado un coste asociado. Esto se hace desglosando el presupuesto total del proyecto y distribuyéndolo en las diferentes tareas, considerando:
- Costes directos:
- Mano de obra.
- Materiales específicos de cada actividad.
- Equipos necesarios.
- Costes indirectos:
- Gastos generales de obra (alquiler de maquinaria, oficinas en obra, seguros, etc.).
- Gastos administrativos o financieros vinculados al proyecto.
- Contingencias:
- Se recomienda añadir un porcentaje razonable de contingencia para actividades críticas.
Ejemplo práctico:
Si la actividad “Cimentación” tiene un coste de 50.000 €, este importe se desglosa en mano de obra (20.000 €), materiales (25.000 €) y equipo (5.000 €). Este nivel de detalle permite entender dónde se distribuyen los recursos.
Incorporación de cobros al Gantt
Los cobros se asignan según el contrato establecido con el cliente, que generalmente estipula hitos de facturación vinculados al avance de obra. Los cobros pueden definirse de las siguientes formas:
- Cobros por hitos:
- Ejemplo: 20% del importe total al completar la cimentación, otro 30% al terminar la estructura, etc.
- Cobros periódicos:
- Ejemplo: Facturación mensual en función del porcentaje de avance registrado.
Cómo hacerlo:
- Relacionar los hitos de cobro con las actividades del Gantt.
- Especificar las fechas esperadas de facturación para cada hito.
Construcción del flujo de caja
Una vez asignados los costes y los cobros, se pueden calcular los flujos de caja mensuales o por períodos. Este flujo de caja es una representación clara de:
- Gastos mensuales:
- Suma de los costes de las actividades programadas para ese mes.
- Ingresos mensuales:
- Montos que se espera cobrar en función de los hitos alcanzados.
- Resultado mensual:
- Diferencia entre ingresos y gastos en cada período.
Asignación de costes y planificación de flujos de caja en un plan de obra
Una de las herramientas más poderosas que ofrece un plan de obra es la capacidad de prever y gestionar los flujos de caja del proyecto. Esto se logra asignando costes y cronogramas de cobro a cada actividad del diagrama de Gantt. Este enfoque permite al constructor no solo tener control sobre los gastos, sino también anticipar los ingresos, planificar la financiación necesaria y proyectar el resultado final del proyecto. A continuación, explicamos este proceso en detalle:
Asignación de costes a las actividades del Gantt
Cada actividad en el Gantt debe tener asignado un coste asociado. Esto se hace desglosando el presupuesto total del proyecto y distribuyéndolo en las diferentes tareas, considerando:
- Costes directos:
- Mano de obra.
- Materiales específicos de cada actividad.
- Equipos necesarios.
- Costes indirectos:
- Gastos generales de obra (alquiler de maquinaria, oficinas en obra, seguros, etc.).
- Gastos administrativos o financieros vinculados al proyecto.
- Contingencias:
- Se recomienda añadir un porcentaje razonable de contingencia para actividades críticas.
Ejemplo práctico:
Si la actividad “Cimentación” tiene un coste de 50.000 €, este importe se desglosa en mano de obra (20.000 €), materiales (25.000 €) y equipo (5.000 €). Este nivel de detalle permite entender dónde se distribuyen los recursos.
Incorporación de cobros al Gantt
Los cobros se asignan según el contrato establecido con el cliente, que generalmente estipula hitos de facturación vinculados al avance de obra. Los cobros pueden definirse de las siguientes formas:
- Cobros por hitos:
- Ejemplo: 20% del importe total al completar la cimentación, otro 30% al terminar la estructura, etc.
- Cobros periódicos:
- Ejemplo: Facturación mensual en función del porcentaje de avance registrado.
Cómo hacerlo:
- Relacionar los hitos de cobro con las actividades del Gantt.
- Especificar las fechas esperadas de facturación para cada hito.
Construcción del flujo de caja
Una vez asignados los costes y los cobros, se pueden calcular los flujos de caja mensuales o por períodos. Este flujo de caja es una representación clara de:
- Gastos mensuales:
- Suma de los costes de las actividades programadas para ese mes.
- Ingresos mensuales:
- Montos que se espera cobrar en función de los hitos alcanzados.
- Resultado mensual:
- Diferencia entre ingresos y gastos en cada período.
Planificación de cobros, gastos y resultado final
- Proyección de gastos:
- Los gastos reflejan la curva de recursos consumidos (mano de obra, materiales, equipos) en función del cronograma de actividades.
- Por ejemplo, es probable que los gastos sean más elevados durante fases como cimentación y estructura, y disminuyan durante acabados.
- Planificación de cobros:
- Los cobros, al depender de hitos o avances, pueden no coincidir temporalmente con los gastos.
- Un flujo de caja desfasado (gastos antes que cobros) puede indicar la necesidad de financiación temporal.
- Resultado acumulado:
- Permite prever la rentabilidad del proyecto y el punto de equilibrio (momento en que los ingresos acumulados igualan los gastos acumulados).
Indicadores de seguimiento
Los indicadores de seguimiento son herramientas clave para monitorear el progreso de un proyecto de construcción y asegurarse de que se mantenga dentro del cronograma, presupuesto y calidad esperados. Estos indicadores permiten medir el rendimiento del proyecto en tiempo real, identificar desviaciones y tomar decisiones informadas para corregir el rumbo si es necesario. A continuación, se detallan los principales indicadores y cómo implementarlos en un plan de obra.
Principales indicadores de seguimiento
- Porcentaje de avance
Este indicador mide el progreso de cada actividad o del proyecto completo en términos porcentuales, comparando las tareas completadas con el total planificado.- Cálculo: Porcentaje de avance=(Tareas completadasTareas planificadas)×100\text{Porcentaje de avance} = \left( \frac{\text{Tareas completadas}}{\text{Tareas planificadas}} \right) \times 100Porcentaje de avance=(Tareas planificadasTareas completadas)×100
- Ejemplo: Si se han completado 15 de 20 actividades planificadas, el avance será del 75 %.
- Línea base del cronograma
Es la comparación entre el cronograma inicial (planificado) y el cronograma real (ejecutado). Este indicador permite detectar retrasos o adelantos en el plan.- Cálculo: Mediante herramientas como diagramas de Gantt o software de planificación, se identifica la variación en días de cada tarea respecto a su línea base.
- Índice de rendimiento de tiempo (SPI, por sus siglas en inglés)
Este indicador evalúa si el proyecto está avanzando de acuerdo con el tiempo planificado.- Cálculo: SPI=Valor ganadoValor planificadoSPI = \frac{\text{Valor ganado}}{\text{Valor planificado}}SPI=Valor planificadoValor ganado Donde el “valor ganado” es la proporción del presupuesto total correspondiente al trabajo realmente completado.
- Interpretación:
- SPI = 1: El proyecto avanza según lo previsto.
- SPI < 1: Retraso en el cronograma.
- SPI > 1: Adelanto respecto al plan.
- Índice de rendimiento de costes (CPI)
Este indicador mide la eficiencia del gasto en el proyecto.- Cálculo: CPI=Valor ganadoCoste realCPI = \frac{\text{Valor ganado}}{\text{Coste real}}CPI=Coste realValor ganado
- Interpretación:
- CPI = 1: Costes ajustados al presupuesto.
- CPI < 1: Sobrecostes.
- CPI > 1: Ahorro en el presupuesto.
- Hitos alcanzados
Los hitos son eventos clave en el proyecto que marcan el final de una fase o una entrega importante. Monitorear su cumplimiento es esencial para evaluar el progreso general.- Ejemplo: La finalización de los cimientos de un edificio en la fecha programada es un hito que indica el inicio de la siguiente fase.
- Desviaciones acumuladas (en tiempo y coste)
Este indicador mide cuánto se ha desviado el proyecto en términos absolutos o porcentuales desde el cronograma y presupuesto iniciales.
Cómo implementar los indicadores en nuestro plan de obra
- Definición de la línea base
- Antes de iniciar el proyecto, se establece un cronograma detallado y un presupuesto inicial que servirán como referencia para medir el desempeño.
- Selección de indicadores
- Escoger indicadores clave en función de los objetivos del proyecto y las expectativas de las partes interesadas. Por ejemplo, si el enfoque es el tiempo, el SPI será prioritario.
- Herramientas de seguimiento
- Utilizar software como Microsoft Project, Primavera P6 o aplicaciones específicas de gestión de proyectos como Procore para registrar el avance, comparar líneas base y calcular automáticamente los indicadores.
- Frecuencia de actualización
- Actualizar los indicadores periódicamente (diaria, semanal o mensualmente) según la magnitud del proyecto. Esto asegura información oportuna para tomar decisiones.
- Comunicación de resultados
- Los resultados deben presentarse en reportes claros y visuales (como gráficos o tablas) que faciliten la comprensión por parte de los promotores, supervisores o equipos internos.
- Análisis y ajustes
- Ante desviaciones detectadas, analizar las causas y proponer acciones correctivas. Por ejemplo, si el SPI muestra un retraso, podría ser necesario aumentar la mano de obra o ajustar la secuencia de tareas.
Pasos para elaborar un plan de obra
Elaborar un plan de obra detallado es un proceso sistemático que permite al constructor organizar, coordinar y controlar las diferentes etapas de un proyecto de construcción. Este proceso no solo asegura que el trabajo se complete a tiempo, sino que también optimiza el uso de recursos y garantiza un flujo financiero equilibrado. A continuación, se explican en detalle los pasos necesarios, incluyendo la integración de los costes y cobros para obtener los flujos de caja.
1 Definir el alcance del proyecto
¿Qué implica?
- Determinar qué se va a construir, sus características técnicas, y los resultados esperados.
- Definir los entregables principales (por ejemplo, cimentaciones, estructura, acabados).
Cómo hacerlo:
- Revisar los planos, especificaciones técnicas y contratos para identificar todos los elementos del proyecto.
- Reunirse con el cliente para aclarar expectativas y resolver dudas.
Herramientas útiles:
- Documentos contractuales, listas de requisitos y software como Microsoft Excel para organizar información inicial.
2 Dividir el proyecto en actividades
¿Qué implica?
- Descomponer el proyecto en tareas específicas y manejables, conocidas como una estructura de desglose del trabajo (EDT).
Cómo hacerlo:
- Identificar las fases del proyecto (excavación, cimentación, estructura, etc.).
- Detallar cada fase en actividades concretas (ejemplo: encofrado, colocación de varillas, vertido de hormigón).
Herramientas útiles:
- Diagramas de EDT y plantillas de planificación.
3 Establecer relaciones entre actividades
¿Qué implica?
- Determinar el orden lógico de las tareas, identificando cuáles deben completarse antes de que otras puedan comenzar.
Cómo hacerlo:
- Usar diagramas de red o diagramas de precedencias para representar las relaciones entre actividades (por ejemplo, “no se puede instalar el tejado antes de terminar los muros”).
- Clasificar las dependencias en términos de inicio a fin, inicio a inicio, fin a inicio o fin a fin.
Herramientas útiles:
- Software de planificación como Microsoft Project o Primavera P6.
4 Asignar recursos a las actividades
¿Qué implica?
- Vincular mano de obra, materiales y equipos necesarios para completar cada tarea.
Cómo hacerlo:
- Consultar bases de datos internas o experiencias previas para estimar los recursos necesarios.
- Crear una lista de recursos disponibles y asignarlos según la secuencia de actividades.
Herramientas útiles:
- Hojas de cálculo o software de gestión de recursos integrado.
5 Estimar duraciones de las actividades
¿Qué implica?
- Calcular cuánto tiempo tomará completar cada tarea, considerando los recursos asignados.
Cómo hacerlo:
- Basarse en datos históricos, experiencia previa o consultas con expertos.
- Ajustar las duraciones para evitar estimaciones demasiado optimistas o “hinchadas”.
Herramientas útiles:
- Métodos como PERT o análisis crítico de duraciones.
6 Crear el cronograma del proyecto
¿Qué implica?
- Combinar las actividades, sus dependencias y duraciones en una línea de tiempo detallada.
Cómo hacerlo:
- Elaborar un diagrama de Gantt que muestre las fechas de inicio y fin de cada actividad.
- Identificar el camino crítico y, si se aplica, incorporar la metodología de cadena crítica para optimizar recursos.
Herramientas útiles:
- Software especializado en cronogramas (Microsoft Project, GanttProject).
7 Introducir costes y cobros por actividad para obtener flujos de caja
¿Qué implica?
- Asociar un coste y un ingreso previsto a cada actividad para proyectar los flujos de caja del proyecto.
Cómo hacerlo:
- Asignar costes a cada actividad:
- Dividir los costes en categorías como mano de obra, materiales, equipos, subcontratas y otros gastos.
- Sumar estos valores para obtener el coste total de cada actividad.
- Estimar los cobros asociados:
- Determinar cómo y cuándo el cliente realizará los pagos (por avance físico, hitos completados, o mensualidades).
- Asociar los cobros a las actividades que generan esos ingresos.
- Construir el flujo de caja:
- Resta los costes acumulados de los cobros acumulados en cada etapa del proyecto.
- Asegúrate de que el flujo de caja sea positivo en todo momento o, de lo contrario, planifica financiamiento.
Herramientas útiles:
- Hojas de cálculo avanzadas o software financiero integrado en plataformas de gestión de obras.
8 Revisar y ajustar el plan
¿Qué implica?
- Validar que el plan de obra sea coherente, factible y aprobado por todas las partes interesadas.
Cómo hacerlo:
- Revisar posibles inconsistencias en los cronogramas, recursos o flujos de caja.
- Incorporar retroalimentación del cliente y del equipo de trabajo.
Herramientas útiles:
- Software de revisión colaborativa, reuniones de equipo y simulaciones del plan.
9 Implementar herramientas de seguimiento
¿Qué implica?
- Asegurarte de que el progreso del proyecto pueda monitorearse eficazmente.
Cómo hacerlo:
- Definir indicadores de seguimiento y configurar alertas automáticas para desviaciones significativas.
Herramientas útiles:
- Sistemas de control de proyectos y aplicaciones en tiempo real como Procore o Primavera.
Software comercial para la planificación de obras
El uso de software especializado permite automatizar tareas complejas, como la elaboración de cronogramas, el análisis del camino crítico y la asignación de recursos, ahorrando tiempo y minimizando errores. Además, estas herramientas facilitan la actualización del plan y el monitoreo en tiempo real, lo que resulta esencial para proyectos dinámicos. A continuación, te presentamos algunas de las opciones más utilizadas en la industria de la construcción, con sus características y ventajas principales.
- Microsoft Project: Ideal para proyectos medianos con funciones de cronogramas y control de recursos.
- Primavera P6: Muy utilizado en grandes proyectos de construcción.
- GanttProject: Alternativa gratuita para crear diagramas de Gantt simples.
- Procore: Plataforma integral que combina planificación y seguimiento.
El concepto de camino crítico
El camino crítico es un método de análisis fundamental en la planificación de proyectos, incluido el sector de la construcción. Representa la secuencia más larga de actividades interdependientes que determina la duración total del proyecto. Si alguna tarea en este camino se retrasa, el proyecto completo también se retrasará. Por ello, identificar y gestionar correctamente el camino crítico es clave para garantizar el éxito en la ejecución del plan de obra.
El camino crítico abarca:
- Tareas críticas: Son aquellas que no tienen holgura (flexibilidad) en el cronograma, es decir, cualquier retraso en su ejecución impactará directamente la fecha de finalización del proyecto.
- Dependencias entre actividades: Determinan el orden en que deben completarse las tareas, lo que crea la estructura del cronograma.
- Duración mínima del proyecto: El camino crítico establece la duración más corta posible para completar el proyecto si todas las tareas se completan según lo planificado.
Cómo identificar el camino crítico
- Listar todas las actividades del proyecto: Crear un desglose detallado de tareas.
- Definir las dependencias entre actividades: Identificar cuáles deben completarse antes de que otras puedan comenzar.
- Estimar las duraciones: Asignar un tiempo estimado para cada actividad.
- Elaborar un diagrama de red: Representar las actividades y sus dependencias gráficamente.
- Calcular el camino crítico: Usar el análisis CPM (Critical Path Method) para determinar las tareas que forman parte de este camino.
Ejemplo práctico del camino crítico
Imaginemos un proyecto de construcción simple: la construcción de un garaje residencial.
Tareas del proyecto
| Actividad | Descripción | Duración (días) | Predecesora(s) |
|---|---|---|---|
| A | Excavar el terreno | 3 | – |
| B | Colocar cimientos | 5 | A |
| C | Construir paredes | 7 | B |
| D | Instalar techo | 4 | C |
| E | Pintura interior | 3 | C |
| F | Instalación eléctrica | 2 | D, E |
| G | Inspección final | 1 | F |
Construcción del diagrama de red
- Tareas sin dependencias: La actividad A (excavar el terreno) es el punto de partida.
- Dependencias directas:
- La actividad B no puede comenzar hasta que termine A.
- La actividad C depende de que se complete B.
- Ramas paralelas:
- Después de C, pueden realizarse simultáneamente D (techo) y E (pintura interior).
- F (instalación eléctrica) no puede iniciarse hasta que finalicen D y E.
- Actividad final: La actividad G (inspección final) depende de que se complete F.
Cálculo del camino crítico
El camino crítico se calcula sumando las duraciones de las tareas interdependientes más largas.
- Camino 1: A → B → C → D → F → G
- Duración total = 3 + 5 + 7 + 4 + 2 + 1 = 22 días
- Camino 2: A → B → C → E → F → G
- Duración total = 3 + 5 + 7 + 3 + 2 + 1 = 21 días
El camino 1 es el camino crítico porque tiene la duración total más larga (22 días).
Interpretación del ejemplo
- Las actividades en el camino crítico son: A → B → C → D → F → G.
- Cualquier retraso en estas actividades afectará directamente la duración total del proyecto.
- Las actividades fuera del camino crítico (E) tienen holgura: un retraso en esta tarea no afectará la fecha final del proyecto mientras no interfiera con F.
Beneficios de identificar el camino crítico
- Priorizar recursos: Garantiza que las actividades críticas reciban atención y recursos suficientes para evitar retrasos.
- Anticipar problemas: Ayuda a prever y mitigar riesgos que puedan impactar el cronograma general.
- Optimizar el cronograma: Permite ajustar tareas no críticas sin comprometer la fecha de finalización.
Herramientas para calcular el camino crítico
GanttProject: Una opción gratuita y sencilla para diagramas de Gantt y cálculo manual del camino crítico.
Microsoft Project: Calcula automáticamente el camino crítico al ingresar actividades, dependencias y duraciones.
Primavera P6: Ofrece análisis avanzados de programación y recursos.
El concepto de cadena crítica
El método de la cadena crítica es una técnica avanzada de gestión de proyectos que va más allá del enfoque tradicional del camino crítico (CPM). Introducida por Eliyahu Goldratt en 1997, esta metodología integra la gestión de recursos y la incertidumbre en la planificación, ofreciendo una solución más realista y eficaz para proyectos de construcción. A continuación, explicamos en detalle qué es, cómo se aplica y qué beneficios aporta al sector.
¿Qué es la cadena crítica?
A diferencia del camino crítico, que se centra únicamente en las dependencias y duraciones de las actividades, la cadena crítica incorpora:
- Restricciones de recursos: Considera la disponibilidad limitada de mano de obra, materiales y equipos.
- Colchones de tiempo (buffers): En lugar de inflar las duraciones de las actividades, se ajustan a tiempos más realistas y se añaden “colchones” estratégicos para absorber imprevistos.
- Teoría de las restricciones (TOC): Parte del principio de que en cada proyecto hay restricciones que limitan el rendimiento global, como cuellos de botella en recursos clave.
La cadena crítica no solo reduce los plazos del proyecto, sino que también mejora la eficiencia al minimizar interrupciones y optimizar el uso de recursos.
Diferencias con el método del camino crítico
| Aspecto | Camino Crítico (CPM) | Cadena Crítica (CCM) |
|---|---|---|
| Enfoque principal | Dependencias y tiempos de actividades | Recursos y tiempos combinados |
| Suposición clave | Recursos ilimitados | Recursos limitados |
| Gestión de incertidumbre | Hinchando las duraciones | Usando buffers centralizados |
| Impacto de los retrasos | Directo sobre el cronograma | Mitigado por los colchones de tiempo |
Principios clave de la cadena crítica
- Planificación sin “hinchar” duraciones:
- En la planificación tradicional, las duraciones suelen inflarse para cubrir imprevistos, lo que dilata innecesariamente el proyecto.
- En la cadena crítica, las duraciones se reducen a valores más ajustados, eliminando márgenes individuales.
- Uso de colchones estratégicos:
- Se añaden buffers en puntos clave, como:
- Colchón de proyecto: Al final del cronograma, para proteger la fecha de entrega.
- Colchones de alimentación: En los puntos donde rutas no críticas alimentan la cadena crítica.
- Estos colchones absorben retrasos sin afectar las tareas críticas.
- Se añaden buffers en puntos clave, como:
- Gestión de recursos:
- Se optimiza la asignación de recursos compartidos, evitando cuellos de botella.
- Las actividades se programan para maximizar la eficiencia del equipo y los materiales disponibles.
Pasos para aplicar la cadena crítica
- Identificar las actividades y su secuencia:
- Crear un desglose detallado de las tareas necesarias para completar el proyecto.
- Asignar recursos a cada actividad:
- Identificar los recursos necesarios y sus limitaciones.
- Asegurarse de que los recursos estén disponibles en el momento adecuado.
- Calcular la cadena crítica:
- Determinar la secuencia más larga de actividades considerando no solo las dependencias, sino también las limitaciones de recursos.
- Reducir las duraciones infladas:
- Ajustar las estimaciones de tiempo para reflejar valores más realistas.
- Añadir colchones de tiempo:
- Incorporar buffers estratégicos para gestionar incertidumbres y proteger el cronograma.
- Monitorear y gestionar:
- Evaluar continuamente el avance, utilizando indicadores como el consumo del colchón, para identificar y corregir problemas.
Ejemplo práctico de la cadena crítica
Imaginemos un proyecto de construcción de una casa de dos pisos:
- Actividades y duraciones iniciales:
| Actividad | Descripción | Duración (días, inflados) | Recursos necesarios |
|---|---|---|---|
| A | Excavar el terreno | 5 | Excavadora, operador |
| B | Cimentar | 8 | Hormigón, albañiles |
| C | Levantar paredes | 15 | Albañiles, ladrillos |
| D | Instalar techo | 10 | Carpinteros |
- Optimización de duraciones:
- Reducir las duraciones infladas:
- A: 5 → 3 días
- B: 8 → 5 días
- C: 15 → 10 días
- D: 10 → 7 días
- Reducir las duraciones infladas:
- Colchones de tiempo:
- Añadir un colchón de 5 días al final del proyecto.
- Cadena crítica resultante:
- A → B → C → D → Buffer de proyecto (5 días)
- Beneficio final:
- Plazo total ajustado: 30 días iniciales → 25 días ajustados + 5 días de buffer.
Ventajas de la cadena crítica
- Mayor realismo: Considera las restricciones de recursos, lo que mejora la viabilidad del plan.
- Eficiencia en el uso de recursos: Evita la sobrecarga de equipos o personal.
- Flexibilidad ante cambios: Los colchones permiten absorber retrasos sin afectar el plazo final.
- Reducción de plazos: Se eliminan tiempos innecesarios, acortando significativamente la duración del proyecto.
Limitaciones y consideraciones
- Resistencia inicial: Puede haber resistencia al cambio por parte de equipos acostumbrados a planificaciones tradicionales.
- Requiere formación: La implementación eficaz de la cadena crítica requiere capacitación para el equipo.
Vídeos interesantes
Conclusiones y recomendaciones
Elaborar un plan de obra sólido no solo mejora la eficiencia, sino que también reduce riesgos y costes. Invertir tiempo en planificar y utilizar herramientas como el método de la cadena crítica puede marcar la diferencia en el éxito de un proyecto. En EXTECON, apoyamos a las pequeñas y medianas constructoras en esta tarea, ofreciendo asesoramiento experto y soluciones personalizadas. ¡Contáctanos para más información!
